水泥烟囱爆破拆除爆破方案

发布日期:2020-06-28    人气:452    栏目:技术中心

水泥烟囱爆破拆除爆破方案:

1、倒塌方向

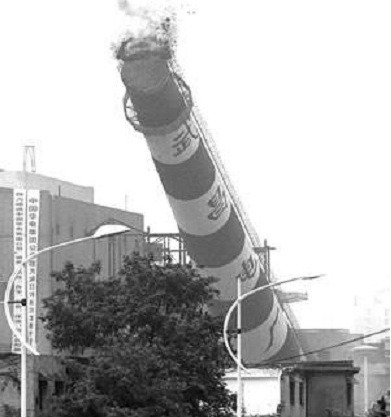

本工程采用一次点火、两座烟囱延时爆破、向东定向倒塌的施工方案,减少了爆破振动对周边的影响,并能有效地缩短工期。

2、预处理

由于定向窗、定位窗处筒壁厚度为1125px,采用风镐进度缓慢,施工位置又在距离地面13.5m处,无法采用机械拆除,只能用爆破法开设定向窗和定位窗;采取在烟囱内部搭设钢管脚手架,使用风镐拆除切口内衬,效果较为理想。

3、爆破切口

  (1)切口位置:因+0.00m出灰口与倒塌方向轴线不对称,不能用作切口,加固又浪费时间,所以爆破切口选取距地面+13.5m高处(以切口下沿为准),距离烟道口上沿3.5m。避开了烟道口和出灰口对爆破切口的影响,且不必对烟道口井字梁进行处理。

  (2)切口形式:为保证烟囱倒塌方向准确,采用正梯形切口。

  (3)切口长度:L = (3/5~2/3)πd式中:L为爆破切口弧长;d为爆破切口处外径。

  (4)切口高度:H=(1.5~3.0)B式中B为烟囱壁厚。根据以往120m高烟囱施工经验,拟定烟囱爆破切口参数如下:1#、2#两座烟囱的切口圆心角分别为228.2°、227.4°,切口下沿弧长均为17.4m,预留下沿弧长分别为10.05m和10.15m,切口高度均为2.4m,定向窗、定位窗宽度均为2.5m,定位窗角度均为60°。两烟囱切口均在+13.5m处钻第1排孔。

4、爆破参数

  (1)炮孔参数:①最小抵抗线W=B/2(B为烟囱切口位置的壁厚);②孔距a=(1.0~2.0)W;③排距b=(0.8~1.2)a;④孔深L=(0.58~0.80)B。

  (2)单孔装药量计算:q=KabB式中K为药平均单耗。爆破参数的选取如下:1#、2#两座烟囱的壁厚均为1125px,最小抵抗线均为562.5px,孔距、排距均为750px,孔深均为825px,每座烟囱9排孔。

5、飞石控制

  (1)对烟囱爆破的装药位置,在脚手架外用竹跳板、稻草帘和建筑安全网近体防护。

  (2)用竹跳板遮挡附近被保护厂房和办公室的门窗。

  (3)氢气站围墙东侧和南侧搭设长45m、高6m的防护屏障并挂安全网。


【相关产品】
水塔拆除公司:环保先行,安全至上

水塔拆除公司:环保先行,安全至上
水塔拆除公司:专业团队,一站式解决方案

水塔拆除公司:专业团队,一站式解决方案
烟筒拆除公司:服务专业,优质厂家

烟筒拆除公司:服务专业,优质厂家
烟筒拆除公司:施工精湛,至诚服务

烟筒拆除公司:施工精湛,至诚服务
烟囱拆除公司:经验丰富,双赢合作

烟囱拆除公司:经验丰富,双赢合作
