烟囱拆除施工技能办法

发布日期:2020-06-30    人气:673    栏目:新闻中心

烟囱拆除施工技能办法:

一、工程概略:

  本工程为烟囱拆除工程,该烟囱高33米,100m3。依据现场状况,塔身地上:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。

二、施工首要内容:

1、施工工序:

东西预备→搭脚手架→防护→烟囱撤除→清场、运送

2、施工首要内容:

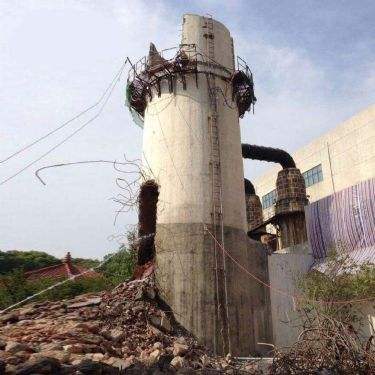

高33米、100m3烟囱撤除,不拆根底。在拆塔前,先将地上以塔身为中间向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),然后维护行人安全。

在防护网上要挂上显着的交通标明,夜间要挂上红灯。

三、施工技能办法:

1、施工人员施工办法:

1、烟囱周边悉数搭设安全网,拆下的小块不得超越25cm×25cm左右。

2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。

3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上工作,用空压机打成小块,在用氧气割掉钢筋。

4、下料:在烟囱内壁下料。

5、工作人员悉数系双稳妥扣,定向监验施工。

2、施工员责任:

1、在甲方项目司理指导下,对单位工程所区分的工作区段办理工作担任。

2、对单位工程的质量查看、安全、发展担任至各工作组。

3、参加施工期间的安全、质量查看工作。

四、工期确保办法:

1、依据此工程的实际状况拟定方针,分段分工进行施行,掌握施工发展和施工程序,科学安排;合理安排,在确保烟囱拆除工程安全的前提下,进步工程的工作力度。

2、依照工程详细规章规范循序进行施工,在准则施工计划的发展上要抓好首要要害工序,将发展和计划层层落实,并详细到每个施工人员,使之拆之不扣,确保工程发展顺畅和确保全体工程计划的按期在45个晴天完毕。


【相关产品】
拆除烟囱公司:以技术为驱动,提供最优质的服务

拆除烟囱公司:以技术为驱动,提供最优质的服务
拆除烟囱:方案设计与先进技术的完美结合

拆除烟囱:方案设计与先进技术的完美结合
烟囱拆除公司:服务升级,满足客户多样需求

烟囱拆除公司:服务升级,满足客户多样需求
烟囱拆除公司:展现专业的技术实力,守护安全规范

烟囱拆除公司:展现专业的技术实力,守护安全规范
烟囱拆除公司:提供高效,安全,专业的服务

烟囱拆除公司:提供高效,安全,专业的服务
