潮州烟囱拆除公司对拆除工程特点及针对性措施:1、拆除烟囱高度达40米,筒身为砖砌结构,结构坚固,采用人工拆除需在烟囱外围搭施工脚手架。搭设41.5米环形贴壁施工脚手架,人工拆除采用的工具主要为风镐,风镐通过空压机供气。从地面直接供气,难度较大。

针对性措施:施工脚手架高度达40米,采用落地式钢管脚手架。将风管外包钢管垂直固定在施工脚手架上,这样可以保证供气压力,解决人工拆除的风镐使用问题。

2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用风镐对烟囱自上而下粉碎性拆除,高空扬尘较大。

针对性措施:在施工脚手架的外侧悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。

3、安全隐患大,人工拆除全部为高空作业,安全隐患大。针对性措施:

潮州烟囱拆除公司在搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。

4、烟筒外部设有2.5%坡度,脚手架与烟筒外部不能平行搭设,施工平台在烟筒顶部与工作面最大距离有1.05m远。

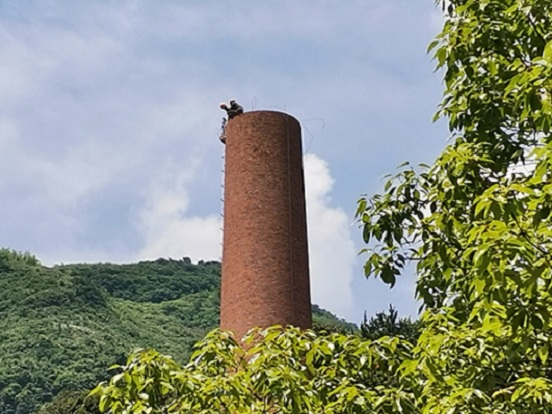

针对性措施:脚手架搭设10m高度后,每搭设一层,纵向水平杆需伸入到烟筒墙体内,在其上搭设作业平台,但不可在纵向水平杆上单独架设立杆,沿着烟囱上原有的铁环爬上去,系好安全绳、戴好安全帽,一把榔头就能搞定。”潮州烟囱拆除公司工作人员称,因为上下不便,两名工人只有中午和晚上吃饭才下来。这样愚公移山式“敲打”,拆除速度比较慢。越高的地方越难拆,一天下2米左右;拆除过半后,目前一天5米左右。

现在烟囱还剩下约15米,预计三两天可拆完。潮州烟囱拆除公司是一家专业烟囱拆除公司施工企业,长期专注于烟囱拆除公司领域的研发及纳米反压注浆堵漏技术的应用与推广。多年来,我们一直孜孜不倦地追求技术创新、不断的完善技术流程来为客户提供更加完美、专业的解决方案。为新老客户提供优质满意的服务。

人工高空拆除烟囱施工详解

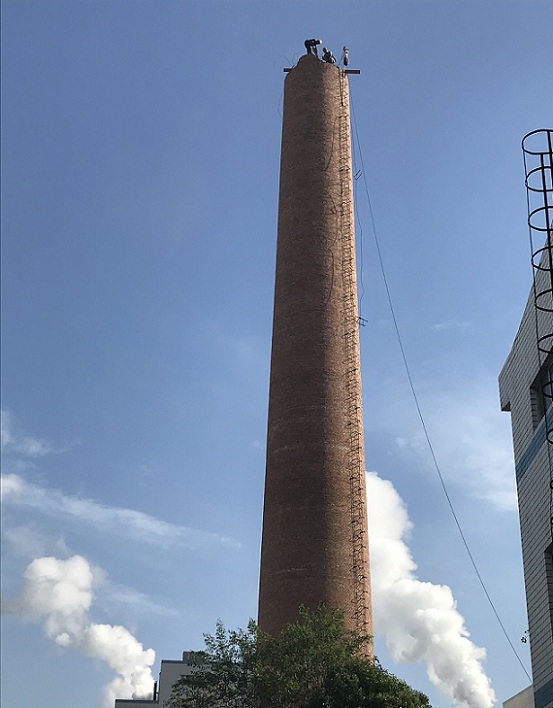

人工拆除烟囱需要施工人员站在烟囱顶部,利用机械对烟囱拆除作业。介绍一下安全烟囱拆除的主要施工方案,切不可模仿,特种作业风险系数极高。

施工人员通过爬梯爬至烟囱顶部在烟囱爬梯上固定一根长钢管,高出烟囱顶部2.5m,钢管下部固定在烟囱爬梯上,此根钢管可以安装滑轮与地面的施工人员吊装设备。人员的安全绳也是固定在该钢管上,如果拆除施工时、万一出现落空等情况、施工人员就便安全带吊在离钢管顶部一米左右,毫无伤害。

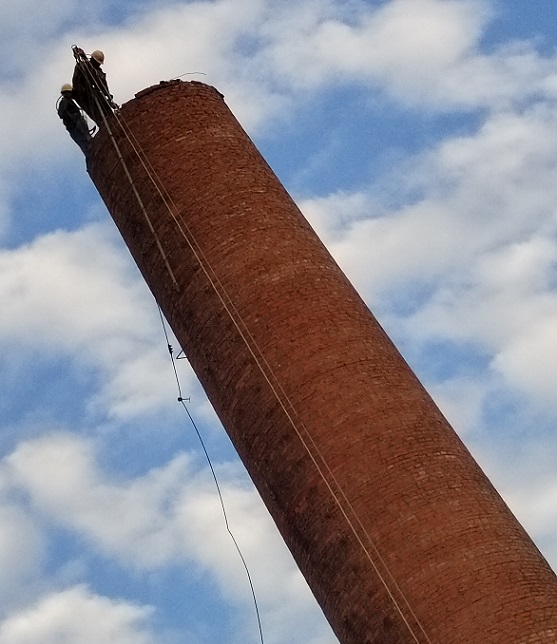

在烟囱顶口上横放一块木板、两头伸出烟囱各30公分以上,由于烟囱顶口和底部有误差所有要以将误差计算在内。施工人员带好保险带、站在木板与烟囱墙壁上进行施工,用电镐手锤进行拆除,拆除下来旧砖由烟囱外面掉下来,或者走烟道内部清理。

【相关产品】
拆除烟囱公司:以技术为驱动,提供最优质的服务

拆除烟囱公司:以技术为驱动,提供最优质的服务
拆除烟囱:方案设计与先进技术的完美结合

拆除烟囱:方案设计与先进技术的完美结合
烟囱拆除公司:服务升级,满足客户多样需求

烟囱拆除公司:服务升级,满足客户多样需求
烟囱拆除公司:展现专业的技术实力,守护安全规范

烟囱拆除公司:展现专业的技术实力,守护安全规范
烟囱拆除公司:提供高效,安全,专业的服务

烟囱拆除公司:提供高效,安全,专业的服务
