烟囱拆除公司定向拆除施工技术措施有哪些?
1、烟囱定向拆除前,首要看好烟囱周围是不是有障碍物,根据烟囱的实践高度,再断定烟囱是定向整体拆除的方向,方位和烟囱放倒时的距离。
2、烟囱放到前,工作人员在发现裂缝时,有必要站烟囱放到方向的两周围面,保证安全。
3、郑州烟囱拆除时用空压机或电镐打洞开口,洞口高度要大概80-100cm高,宽度为烟囱半圆周,当洞口开到半圆周时,烟囱开口反面会有缝隙裂纹时,烟囱整领会像开口方向的基地前方倾斜倒地。
郑州烟囱拆除 郑州高空拆除公司 郑州烟囱拆除价格
安全措施
1、施工前,施工人员有必要要在专业安全员的带领下,敦促安全,班后勤查安全隐患,保证施工安全。
2、施工时拆除人员,须带安全帽,悉数非工作人员阻止靠近工作区域,随时检查烟囱改动程度,做好相应对策。
3、悉数工作人员须有人身保险单,不得喝酒工作。
4、心脏病,高血压者不得工作。但凡工作人员须有满足的休息时间,保证第二天精力充沛。
郑州烟囱拆除施工工艺及说明事项:

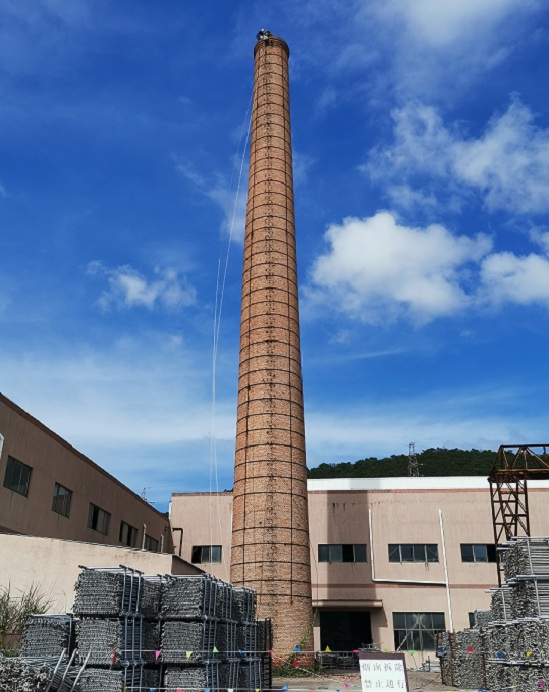

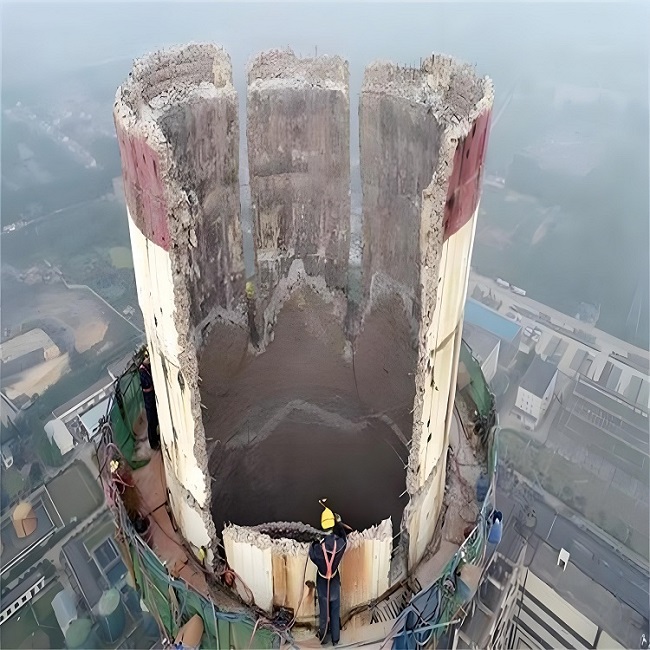

1、开槽、割筋:依据烟囱的周长巨细,可开5~9个槽,高度的巨细由烟囱内径而定。一般为2~4米,槽的宽度约为40厘米,把槽里横、竖钢筋悉数用割枪堵截。每个槽底应在同一水平面上,在这一水平面上用气镐找出悉数竖向钢筋而且在拉快之前逐个堵截。 如烟囱内壁很厚或强度很大,可采用钻孔机钻孔,放静态粉石剂,使之构造力降低,在用气镐开槽。

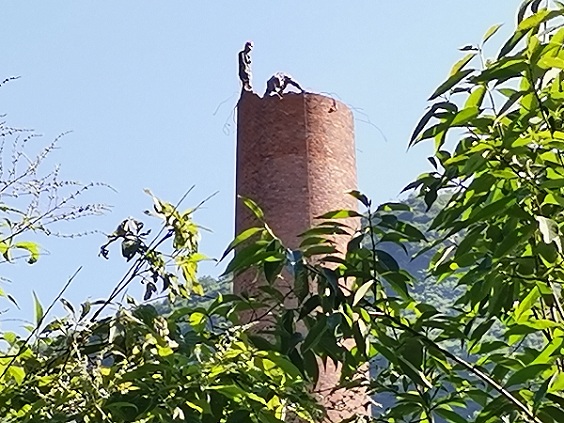

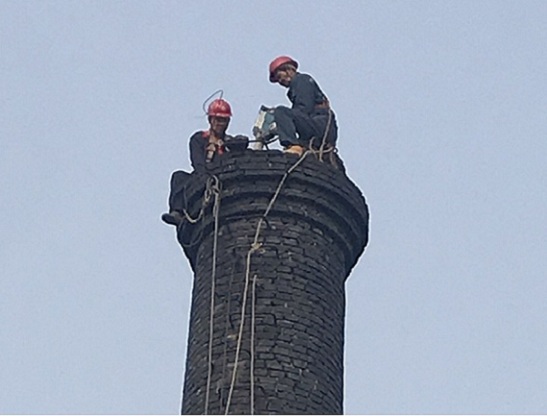

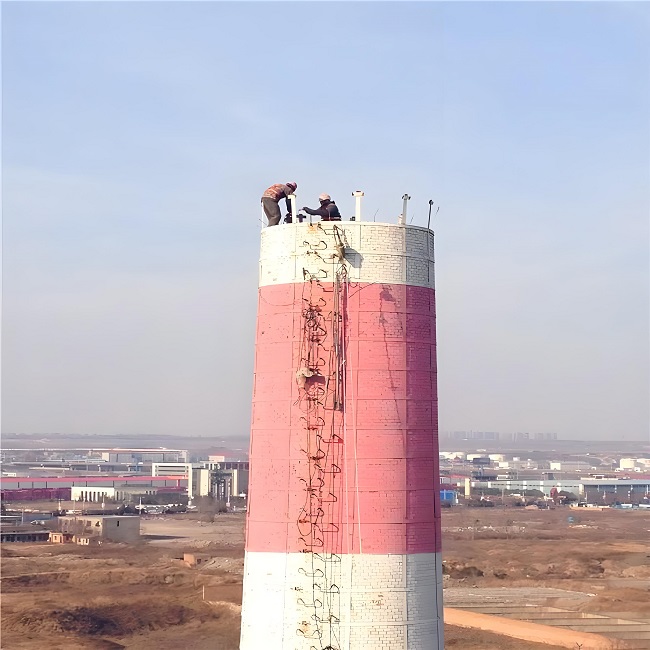

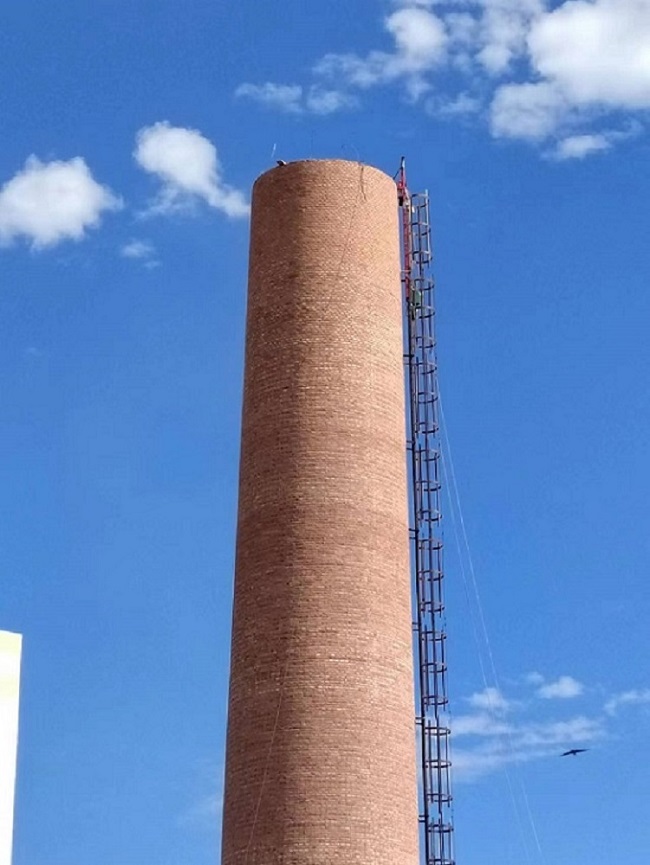

2、人工拆除烟囱施工人员操作路径:它由笔直爬梯与水平小路径构成。笔直爬梯高度约为2米,宽40厘米,距离为50厘米的,小路径为40厘米边长的正方形,趁便两根斜带钩。笔直爬梯钩在烟囱墙里边的箍筋,水路径安在笔直爬梯上,施工人员站在小路径上施工,安全带扣在箍筋或笔直爬梯上。
3、路径、护网:脚手架形状以烟囱上原有的路径相似,用8mm的钢板制作两道抱箍,箍在烟囱上,所做的脚手架设备在其中一道抱箍上,另一道打在下面,以便下用。脚手板开关像椅子,要用19~36个,上面少,下面多,它由烟囱外围周长添加而添加个数,这么的椅子用直径 8的钢丝绳连成一个全体,再在椅背用安全网围挡起来,避免碎块外落。
4、气路:用五立方的空气压缩机两台,放置在离烟囱底部二十米远处,用镀锌管与之联接,把压缩空气机送至烟囱顶口,(要两条线路)上端用高压软管环绕烟囱一星期与镀锌管联接,然后,在高压软管上均七根约五米的高压管与气镐相连。两条线路的镀锌管捆扎在爬梯护网的外面氧气、乙炔管附近的镀锌管旁。
5、拉块:内拉法。需用5T的葫芦两只,直径18的钢丝绳两根,数量满足长,成八字形把大块顺次拉倒到烟囱里边。
6、下移大路径:先拾掇东西,后下移路径 用平铲把废物到烟囱里边去。从烟囱爬梯一侧初步,逐块安放到下边的一道抱箍上,使之变成另一个新的大路径。 重复4、5、6项,顺次循环,直到正负零向上30米,下面的30米用破碎锤完结。 施工前,挖掘机把烟囱底部的门拓展,除去里边的放灰漏斗与#字型全梁,烟囱拆掉30米,挖掘机清渣一次,以防堆积。
- 2024-04-22日喀则烟囱拆除公司:追求卓越,高效安全的服务
- 2024-04-22济南烟囱拆除公司:为您打造优质高效的拆除服务
- 2024-04-18安康烟囱拆除公司:专业高效,为客户创造更多价值
- 2024-04-18湖州烟囱拆除公司:科学施工与技术创新
- 2024-04-15那曲烟囱拆除公司:专业技术助您实现安全环保拆除
- 2024-04-15伊春烟囱拆除公司:用专业技术,安全与环保并重
