咨询热线电话:

15851077988

您所在的位置:首页>>新闻中心 >> 正文浏览
正文详情

孝感烟囱人工拆除技术实施方案

发布日期:2021-08-01    人气:54    栏目:新闻中心

孝感烟囱人工拆除技术实施方案

一、孝感烟囱人工拆除工程概况

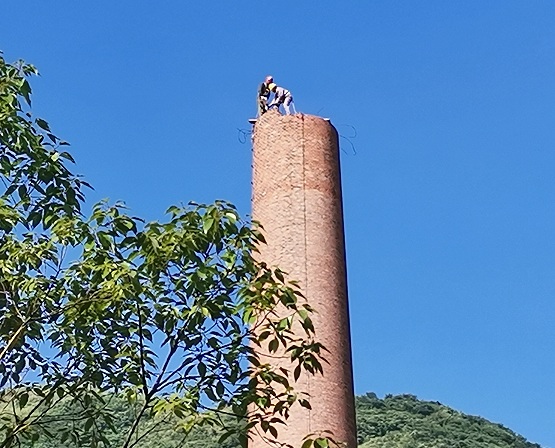

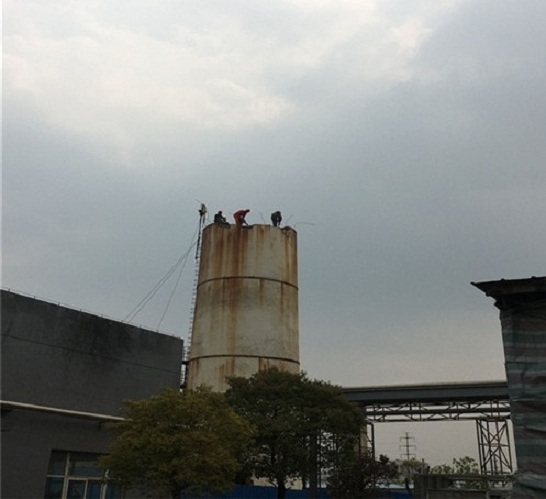

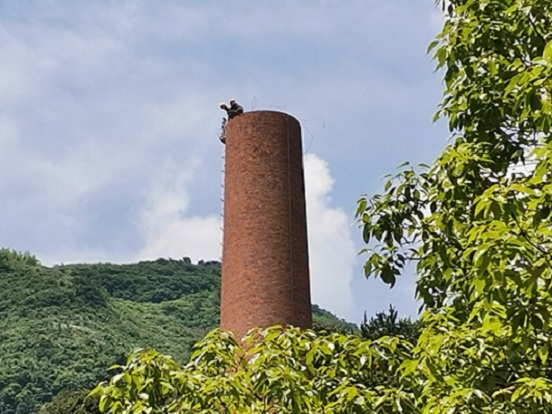

该烟囱高度约为50米,外观筒身为砖砌结构,周围区域为储油罐体,防火要求极其严格。烟囱东侧距离3米为锅炉房(不拆除),烟囱北侧距离3米为架空采暖管线(正在使用),西侧5米为厂区道路,南侧8米外厂区道路。可以利用的场地空间较小,需要对锅炉房及北侧管线搭设防护,并在烟囱四周地上搭设双排钢管脚手架并悬挂密目网,将施工现场封闭。在烟囱内部搭设满堂脚手架,采用人工拆除法自上而下,由高到低逐步拆除。人工拆除采用的工具主要为风镐,风镐通过空压机供气。

二、孝感烟囱人工拆除针对性措施

1、拆除烟囱时尽量减小粉尘影响,拆下的小块不得超过25cm*25cm。在烟囱四周搭设6米高防护脚手架并外侧悬挂绿色密目网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎块,使碎块不能飞出安全网外。

2、人工拆除全部为高空作业,安全隐患大。搭(拆)脚手架必须由经安全技术教育培训合格的架子工承担,架子工及拆除工人必须持证上岗,且有熟练的高空作业经验。作业人员全部系双保险安全带。凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。5级风以上天气不拆除施工。雷雨天不施工包括搭拆脚手架。

3、安全带悬挂:用一根长3米的钢管在烟囱爬梯顶端树立超出顶口2米,钢管其余部分固定在爬梯上,钢管上焊接2个安全环形保险扣,施工人员采用双重保险,将安全带紧固在钢管上。

4、拆除烟囱前,在四周距离烟囱20米范围内设置安全警戒区,设警示标志,禁止非工作人员靠近。

5、严格遵守首站管理制度,严禁携带易燃易爆物品、手机等进入厂区。

三、孝感烟囱人工拆除方案

1、烟囱人工拆除施工顺序:

施工准备→周围防护脚手架搭设→烟囱内施工脚手架搭设→人工拆除筒身→垃圾外运→竣工清理

2、烟囱人工拆除施工方法: 进入施工现场,先将烟囱四周需要拆除的障碍物拆除如(烟囱连接的管线、风道等),清理出安全有效的作业范围,四周搭设4米高的防护脚手架并安装密目网。人工将烟囱底部已砌筑封闭的原预留洞口拆除备用(通风、运送脚手架),然后开始逐层搭设内部脚手架直至烟囱顶部。架杆搭设完成,拆除作业工人开始进入施工现场,利用原烟囱留置的外爬梯攀登至烟囱顶部,然后由上至下、由里到外开始拆除,拆除后的建筑垃圾当天外运。

(1)首先拆除烟囱顶部圈梁再拆除筒壁,以10厘米高(2层砖块)为一个拆除层,分层向下拆除。

(2)白天拆除,晚上用铲车装渣,自卸汽车及时运走。

(3)施工人员立在脚手架上,安全带挂在钢管上后,用风镐、手锤由内向外将筒体逐块拆除。

(4)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时进行。

(5)脚手架随施工面的降低同时降低,但脚手架必须始终保持低于施工面1.2米。

3、烟囱人工拆除主要施工工艺:

(1)烟囱人工拆除脚手架搭拆;

(2)人工拆除;

(3)垃圾清理运输。

四、脚手架的安全措施

1、参加搭设和拆除脚手架的施工人员必须持证上岗,对从事脚手架工作的施工人员要经常进行安全教育,并在施工前对其进行技术安全交底。

2、脚手架搭设完成后必须按脚手架的验收标准组织有关人员进行验收,全部合格后并办妥验收程序以后方可使用。

3、每天在使用脚手架之前和下班以后多必须由专人对脚手架进行例行保养和检查,隔一定的时间和恶劣天气前后作检查,所有检查保养要作好书面记录。

4、脚手架上严禁堆荷超载材料;禁止振动设备与脚手架联系;禁止任何支撑与脚手架有联系。

5、在特殊气候条件下搭设和拆除脚手架,要有切实可靠的安全保证措施,雨天使用脚手架必须要有防滑措施。

5、脚手架的拆除要遵循拆除工艺及施工方案。

6、烟囱人工拆除拆除人员到达岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。所有清理物应安全输送到地面,严禁高空抛掷。

五、烟囱人工拆除脚手架的消防措施

1、外脚手的防雷采用在建筑物的角部单独埋设接地电,其接地电阻小于4欧姆。施用电的电缆不得直接扎在脚手架上,如必须扎在脚手架上时,应有可靠的绝缘保护。

2、以预防为主防火方针,及时清理脚手架上的易燃建材,在每个楼层处及上人坡道处设置灭火器材,动用明火要审批,并有专人进行监护。禁止携带火源,杜绝火种来源。

六、孝感烟囱人工拆除施工安全保证措施

1、烟囱人工拆除施工准备阶段

(1)进行安全策划,编制安全保证计划,符合已有规定,满足部颁相关安全细则。

(2)制定现场安全、劳动保护、文明施工和环保措施、编制临时用电方案。

(3)施工区域及受其影响的区域内采取相应的保护措施。

(4)落实施工时机械设备安全措施、设备及防护用品进场计划。

(5)维护电工持证上岗。

(6)架子工持证上岗。

(7)对所有施工人员进行上岗前的安全培训,进行安全技术交底。

2、烟囱人工拆除施工过程中

(1)上岗前对施工现场进行情况熟悉。

(2)员工进入施工现场,必须佩带安全帽、防护眼镜、工作鞋,并穿着统一工作服,正点确使用个人劳动防护用品。

(3)各工种间不得串岗作业,机械操作时严格按照规范操作,不得违章作业。

(4)施工现场临时用电,严格执行建设部颁发“JGJ46-2005”规定,一律采用三相五线制,使用安全配电箱;高空作业衣着要灵便,禁止穿硬底和带钉的易滑的鞋。

(5)做好验收排架工作,员工贴栏操作时必须系好安全带,并生根。

(6)施工区域设置配目的安全警戒标志,,并用红白带围拦施工危除区域,确保下卸毛石及杂物不外泄。

(7)施工人员单位区域完工后要求落手清。经检查不留后续隐患,方能离开作业现场。

(8)施工人员的工具应放入工具包中,随人员上下,操作使用时,一端用绳索固定好。

(9)严禁高空中向安全区域外抛物。

3、烟囱人工拆除安全用电

(1)现场施工用电采用三相五线制。

(2)配电箱设备总开关,同时做到一机一闸一漏电保护器。

(3)照明与动力用电分开,插座上标明设备使用明称。

(4)电缆线与及支线架空或埋地,架空敷设采用绝缘子,不直接绑扎在金属构架上,严禁用金属裸线绑扎。

(5)移动电箱内动力与照明分箱设置。

(6)施工现场的电器设备设施有有效的安全管理制度,现场电线电气设施有有电工经常检查整理,发现问题立即解决。

(7)凡是触及或接近带电体的地方,均采取决缘体保护以及安全距离等措施。

(8)电力线和设备选型按国家标准限定安全载流量。

(9)所有电气设备和金属外壳具有良好的接地和接零保护,所有的临时电源和移动电具装置的二级漏电保护开关; 十分潮湿的区域使用电压,设置醒目的确良电气安全标志,不使用无有效的安全技术措施的电气设备。

4、烟囱人工拆除其它安全保证措施

(1)电缆线沿场地一周用绝缘线架空。

(2)施工现场严禁使用花线,塑料胶质做拖线箱的电源线,严禁使用木制的拖线箱、板及民用塑壳拖线板。

(3)电缆的接头接入接线盒并附在墙上,搪线盒内能防水、防尘、防机械损伤并远离易燃、易爆、易腐蚀场所。

(4)配电箱是符合规范要求的标准电箱,配电箱电气装置做到一机一闸一漏电保护。

(5)开关箱的电源线长并不大于30m并与控制固定式用电设备的水平距离不超过3米。

(6)所有配电箱、开关箱都编号,箱内电气完好匹配。

(7)工作接地的电阻值不大于4Ω。

(8)保护零线每一重复接地装置的接地电阻不大于10Ω,电工定期检测,做好原始记录。

【相关产品】
烟囱人工拆除施工方案

烟囱人工拆除施工方案
烟囱拆除施工技术要求有哪些?

烟囱拆除施工技术要求有哪些?
烟囱拆除专业公司 服务专业 快捷价廉

烟囱拆除专业公司 服务专业 快捷价廉
烟囱定向拆除 质优价廉 安全快捷

烟囱定向拆除 质优价廉 安全快捷
烟囱爆破拆除 技术高超 准确快捷

烟囱爆破拆除 技术高超 准确快捷
