无锡烟囱拆除-指挥烟筒拆除现场施工必备
发布日期:2020-06-12 人气:848 栏目:新闻中心
无锡烟囱拆除-指挥烟筒拆除现场施工必备!
现场指挥烟筒拆除必须首先掌握施工概况及人员配备、技术要领、作业方式等必备条件:
一、烟筒工程施工概况:
该工程为烟囱拆除工程,该烟囱高50米,约200m3,筒身为砖混结构。根据现场布局,筒身面:北向外6米,有公路及行人:东8米有厂区建筑物,西:车库南10米,有厂内主行车道。因此需要进行人工拆除。
二、烟筒拆除施工技术:
1、施工主要工序:
拆除之前相关准备→搭脚手架→安全防护→烟筒人工简体拆除→清场、运输
2、施工主要内容:
高度为50米、200m3烟囱拆除,不拆基础。在拆塔前,先将地面以塔身为中心向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全。在防护网上要挂上明显的交通标示,夜间要挂上红灯。
三、烟筒拆除各项技术措施:
1、烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。

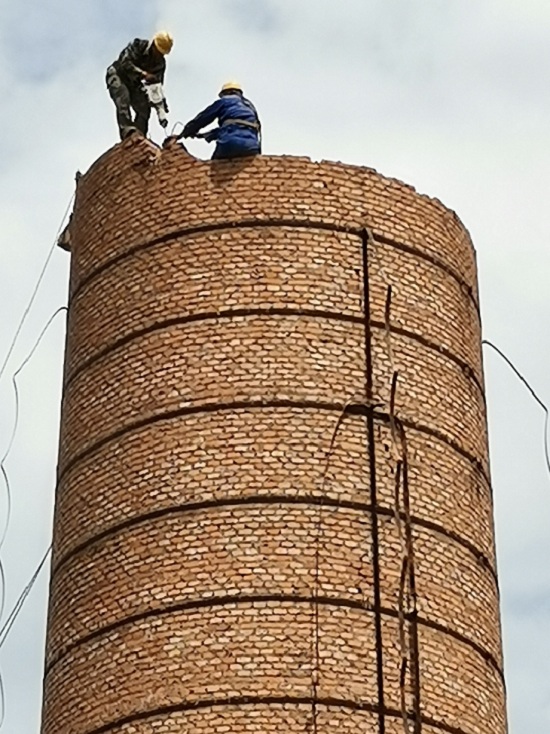

2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。
3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋。
4、下料:在烟囱内壁下料。
5、作业人员全部系双保险扣,定向监验施工。
6、在甲方项目经理指导下,对单位工程所划分的作业区段管理工作负责。
7、对单位工程的质量检查、安全、进度负责至各作业组。
8、参加施工阶段的安全、质量检查工作。
四、烟筒拆除工期保证措施:
1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。
2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,确保工程进展顺利和确保整体工程计划的如期在30个晴天结束。
- 2025-05-05肇庆烟囱拆除公司:技艺高超,专业团队,精湛工艺
- 2025-05-05郑州烟囱拆除公司:技艺高超,服务专业
- 2025-04-28大同烟囱拆除公司安全至上的专业拆除之道
- 2025-04-28岳阳烟囱拆除公司专业与安全的双重保障
- 2025-04-21珠海烟囱拆除公司:安全环保双保障,让您省心又放心
- 2025-04-21雅安烟囱拆除公司:专业技艺,让安全环保与效率并存
